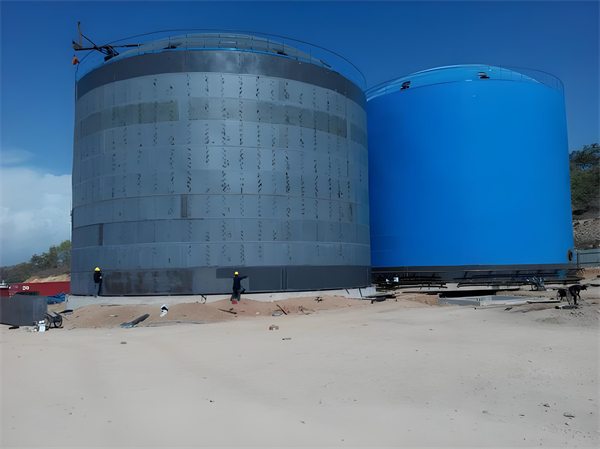

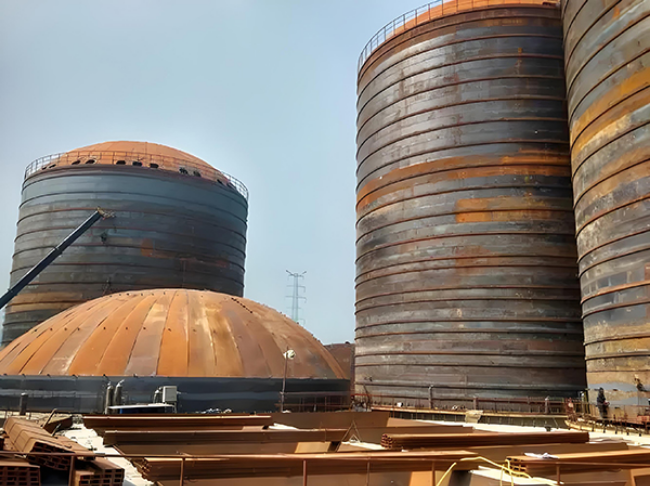

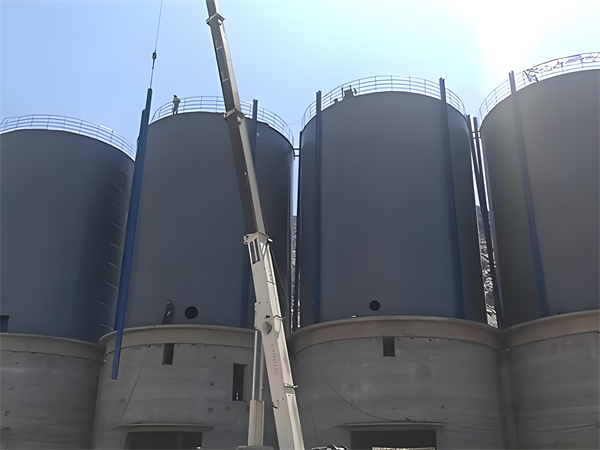

大型焦炭鋼板庫需應對焦炭(堆積密度0.5-0.7t/m3)的沖擊荷載與通風防潮需求,庫體多為直徑≥25m、高度≥35m,施工方案圍繞結構抗沖擊性與存儲安全性設計。施工方式采用“下部焊接+上部裝配式”復合工藝:下部5-8m(焦炭沖擊集中區)用Q355NE鋼板(12-16mm厚),門式埋弧焊機雙面滿焊后焊縫≥10mm,經超聲波(UT)與磁粉(MT)檢測;上部用10-14mm厚預制鋼板裝配式施工,10.9級高強度螺栓扭矩400-500N?m,連接面涂抗滑移系數≥0.45摩擦膏,倉壁內側加3mm厚耐磨鋼板(栓釘連接,間距300mm×300mm)防磨損。
施工流程遵循“地質勘察—基礎施工—鋼構件加工—倉體組裝—配套系統安裝—空載試運行—竣工驗收”。地質勘察重點測地基承載力,回填土地基需強夯(單擊夯擊能≥3000kN?m),確保承載力≥250kPa。基礎用樁基承臺+環梁結構:軟土地基選PHC管樁(直徑600mm、樁長22-28m,單樁承載力≥1500kN,間距1.8-2.2m);巖石地基用嵌巖灌注樁(直徑700mm、樁長18-22m,嵌中風化巖≥2m,混凝土C40)。
基礎養護28天,強度達設計值90%方可推進。鋼構件工廠加工,數控等離子切割精度≤1mm,折彎偏差≤0.5°;倉體組裝用全站儀測垂直度(偏差≤0.8‰),每裝4層校準水平度。配套系統同步施工,含通風(倉壁每2m設150mm通風孔+防雨百葉)、卸料(重型刮板輸送機,能力≥150t/h,頭部設緩沖倉)、料位監測(耐高溫雷達料位計,量程0-40m),避免后期開孔。
結構施工適配地理環境:地震7度及以上區域,倉體底部設20-24mm厚鋼板抗震支架,與基礎預埋件全熔透焊接,倉壁外側每6m裝H型鋼(200×200×8×12)環形加強肋;山區或丘陵地帶先分級平整場地,坡度超20°修3-4m高C35鋼筋混凝土擋土墻(配Φ12@200雙向鋼筋),庫體基礎抬高1-1.5m,設≥3‰坡度排水盲溝。
天氣環境需專項應對:多雨地區搭≥9級抗風防雨棚,基礎澆筑前測砂石含水率,雨天調混凝土配合比(增水泥5%-8%),澆筑后覆防雨布+電熱毯養護;高溫(≥38℃)時作業時間調整為早5:30-9:30、晚17:00-21:00,鋼構件遮陽存放,焊接水霧降溫并控溫≥8℃;沿海多風(常遇風速≥12m/s)地區,倉體組裝設6根18mm鋼絲繩臨時纜風繩(拉力≥50kN),風速超7級停高空作業,選C5級耐腐蝕鋼板,表面聚脲涂層(干膜≥120μm)。
施工全程強化質量與安全管控:質量設三道驗收(基礎承載力與混凝土強度、倉體氣密性試驗≥5kPa保壓30分鐘壓降≤5%、空載試運行卸料6小時無卡堵且通風換氣≥15次/小時);安全上,高空作業人員戴雙鉤安全帶+安全帽,平臺設1.5m防護欄與18cm擋腳板,倉周設15m警示區,定期開展火災、高空墜落應急演練,保障施工安全高效,滿足長期存儲需求。
